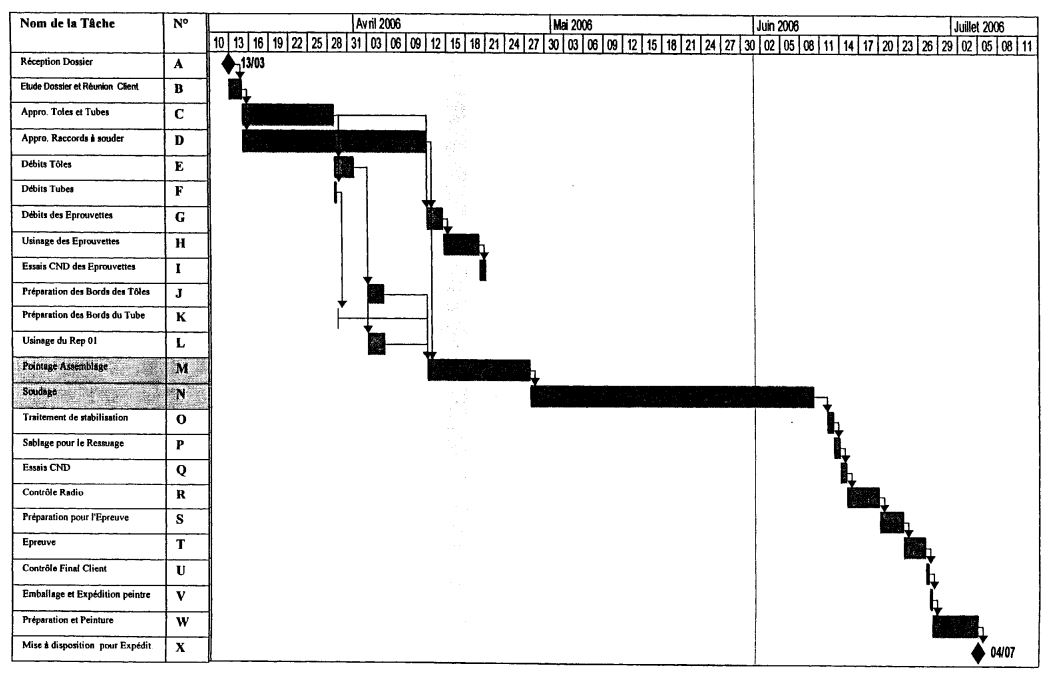

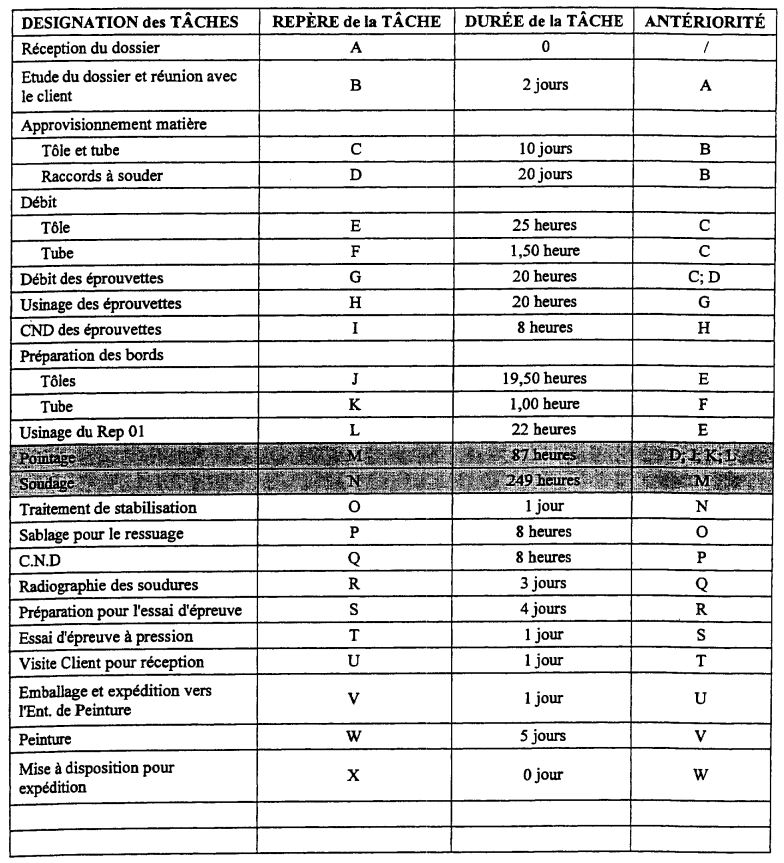

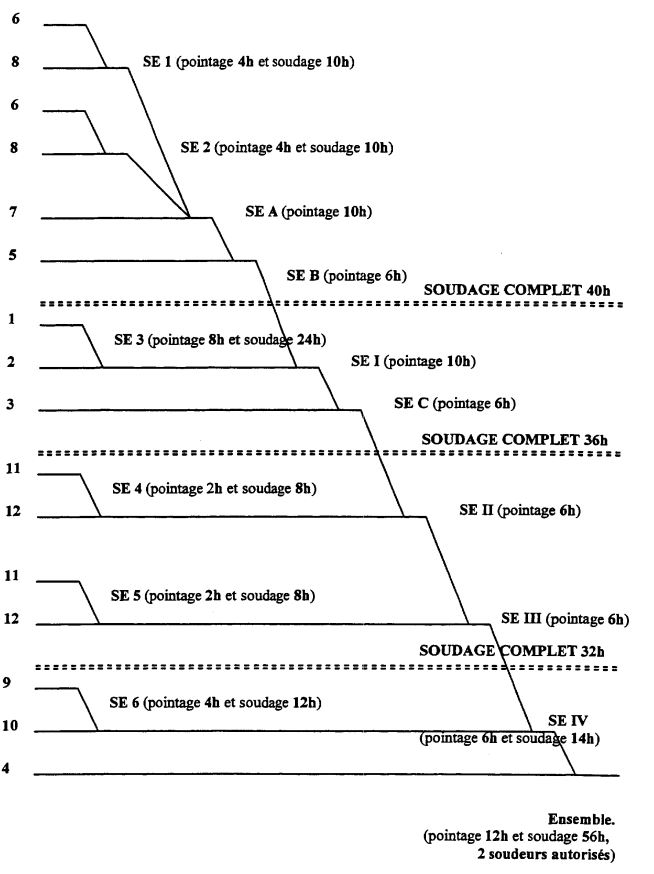

[5076]08 septembre 2020 [3 837 vues] 9 558 250 991 20 65 Sujet BTS (ex ROC 2008) Plannings Présentation Travail demandé Tableau des tâches (Doc RES U52 C 200 1/3) Seules les 2 lignes grisées nous intéressent. Graphique de GANTT de toute la fabrication (Doc RES U52 C 200 2/3) Graphique d'assemblage (Doc RES U52 C 200 3/3) Ce schéma représente les tâches M et N du GANTT RES U52 C200 2/3 Gantt de l'ensemble (Doc Rep U52 C 100) Gantt de l'ensemble (Doc Rep U52 C 200) Gantt de l'ensemble (Doc Rep U52 C 300) Gantt de l'ensemble (Doc Rep U52 C 400) Sujet BTS (ex ROC 2008) Préparation production recherche de cotes Sujet BTS (ex ROC 2008) Préparation production calculs de temps Sujet BTS (ex ROC 2000) Plannings GANTT Cours de gestion de production Produits Rocdacier Quelques produits sont en vente sur le site : livres, posters, vêtements ignifugés, stickers… Livre sur le soudage Stickers cagoule soudure Posters soudage (x3) Polo ignifugé soudeur Chemise ignifugée kaki Gants soudage TIG (x2) Gants chaudronnier (x2) Livre QCM corrigé soudage Navigation de l’article Article précédentPrécédent Sujet BTS (ex ROC 2008) Préparation du travail – calculs de tempsArticle suivantSuivant Sujet BTS (ex ROC 2005) Etablir un bon de commande
